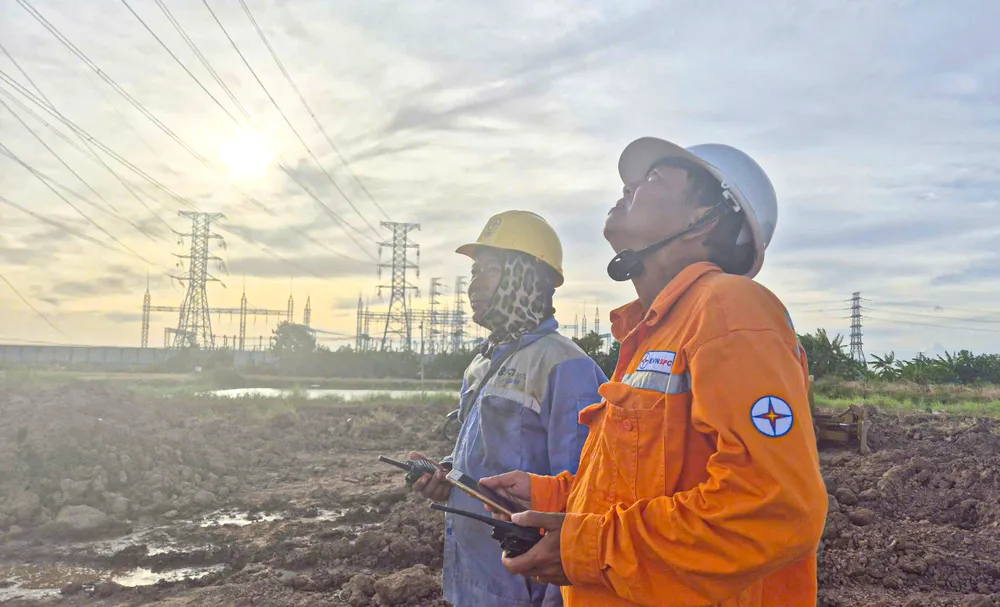

Dù là ngày cuối tuần, nhưng tại công trường đường dây 110kV (phường 2 và xã Lạc Hòa, thị xã Vĩnh Châu) vẫn tràn ngập không khí làm việc tất bật, khẩn trương để chuẩn bị cho thời điểm “nước rút” đóng điện đưa vào vận hành.

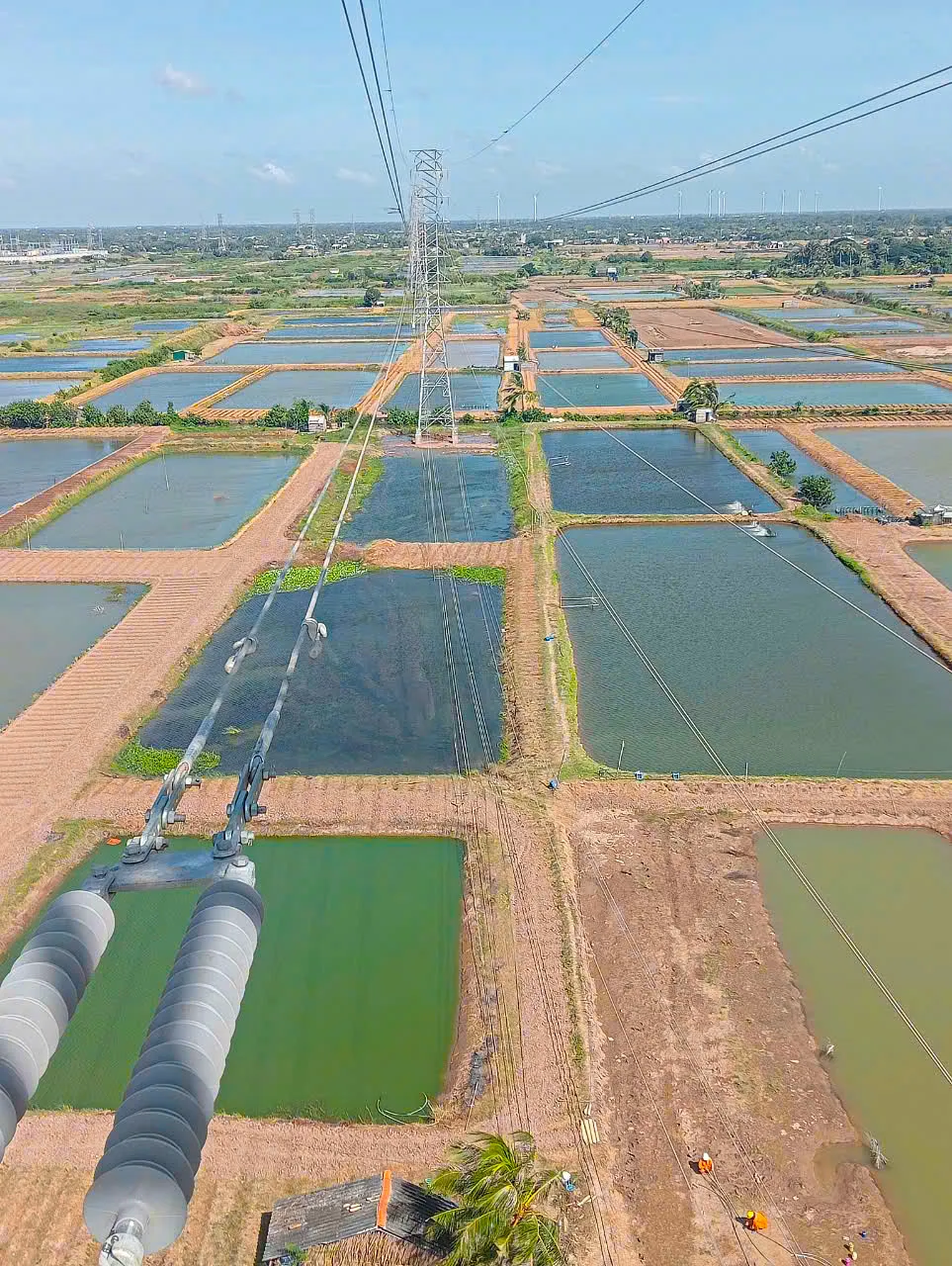

Dự án đường dây 110kV (giai đoạn 1, Trạm biến áp 220kV Vĩnh Châu) gồm 4 mạch, chiều dài tuyến 2,8km, với tổng vốn đầu tư hơn 51 tỷ đồng. Toàn dự án có 15 trụ điện (mỗi trụ cao khoảng 60m), điểm đầu tại trụ cổng ngăn lộ 110kV (Trạm 220kV Vĩnh Châu), điểm cuối là trụ 4 mạch nằm giữa trụ số 50-51 đường dây 110kV 2 mạch (đấu nối từ Nhà máy điện gió số 6 đến Nhà máy điện gió số 5).

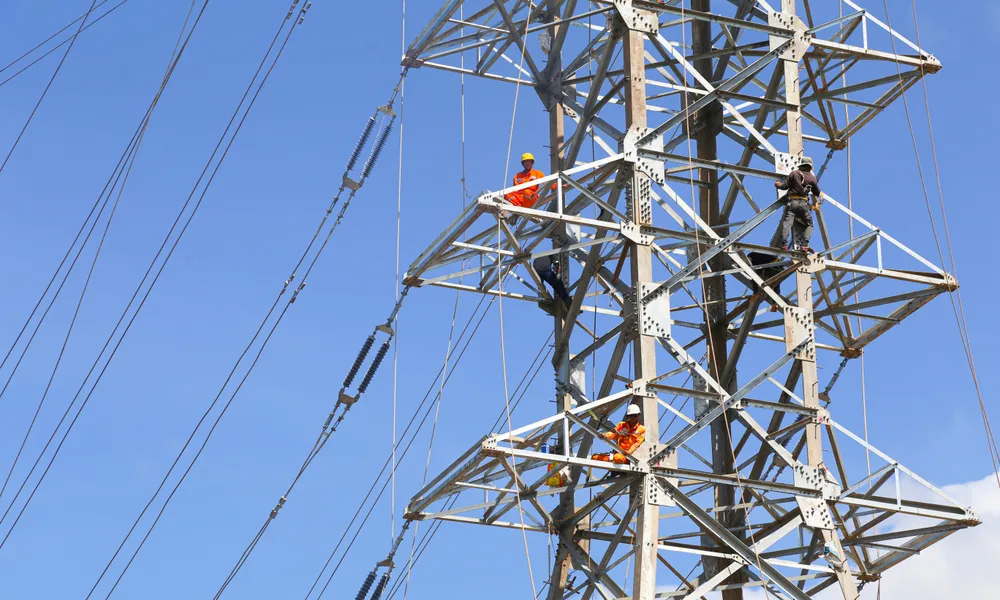

Ông Phan Thanh Tùng, Giám đốc Xí nghiệp Lưới điện cao thế Sóc Trăng cho biết, công trình được khẩn trương xây dựng đã hơn 1 năm, đến nay cơ bản đảm bảo được kế hoạch tiến độ đề ra. Để công trình về đích đúng hẹn, đội ngũ thi công đã phải nỗ lực rất nhiều vì điều kiện thi công vô cùng khó khăn, vất vả. Lúc thi công cao điểm, gần 150 kỹ sư, công nhân đã được huy động làm việc cả ngày lẫn đêm.
“Cái khó khăn lớn nhất mà chúng tôi gặp phải là công tác vận chuyển thiết bị, máy móc vào công trình. Vì những lúc trời mưa, sẽ kéo theo sình lầy, trơn trượt, nhưng buộc phải vận chuyển số lượng lớn máy móc, thiết bị có trọng lượng lớn vào để thi công. Ngoài ra, do khu vực thi công có địa hình chia cắt mạnh, nhiều kênh rạch, ao tôm… nên một số điểm thi công sẽ không có đường vào”, ông Phan Thanh Tùng chia sẻ.

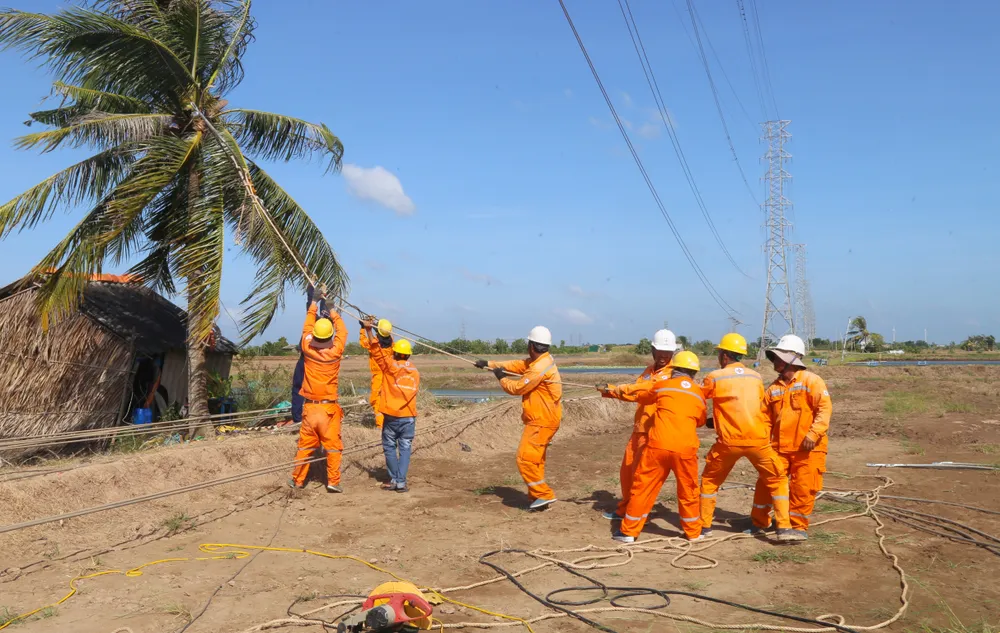

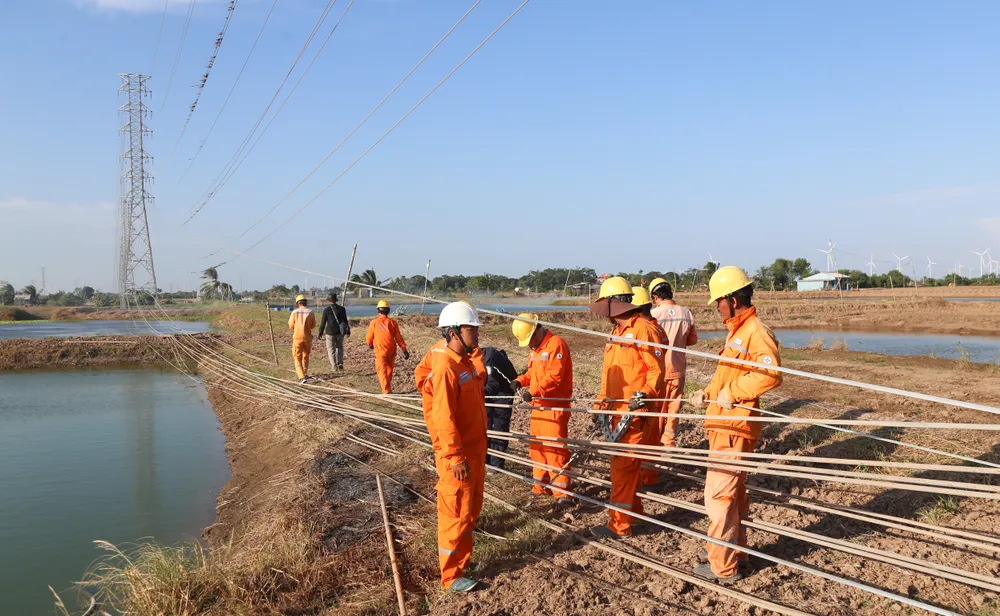

Ông Tô Bá Long, Đội trưởng thi công dự án, cho biết, để khắc phục, đội ngũ thi công phải tổ chức khuân vác thủ công các thiết bị nhẹ theo lối mòn dân sinh để vào công trình. Riêng đối với máy móc, thiết bị nặng không thể vận chuyển thủ công, sẽ tận dụng xe công nông để chuyên chở. Trường hợp những nơi đường bộ không thể tiếp cận, đội ngũ đã dùng thùng phi kết thành bè lớn để vận chuyển thiết bị bằng đường sông, rồi len lỏi vào các kênh rạch để đến được công trình.

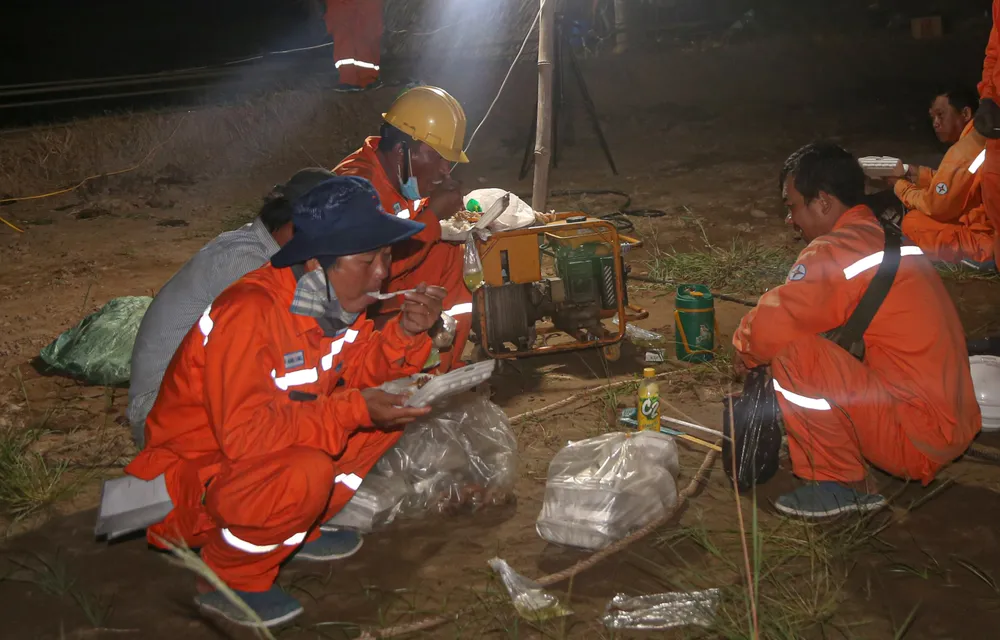

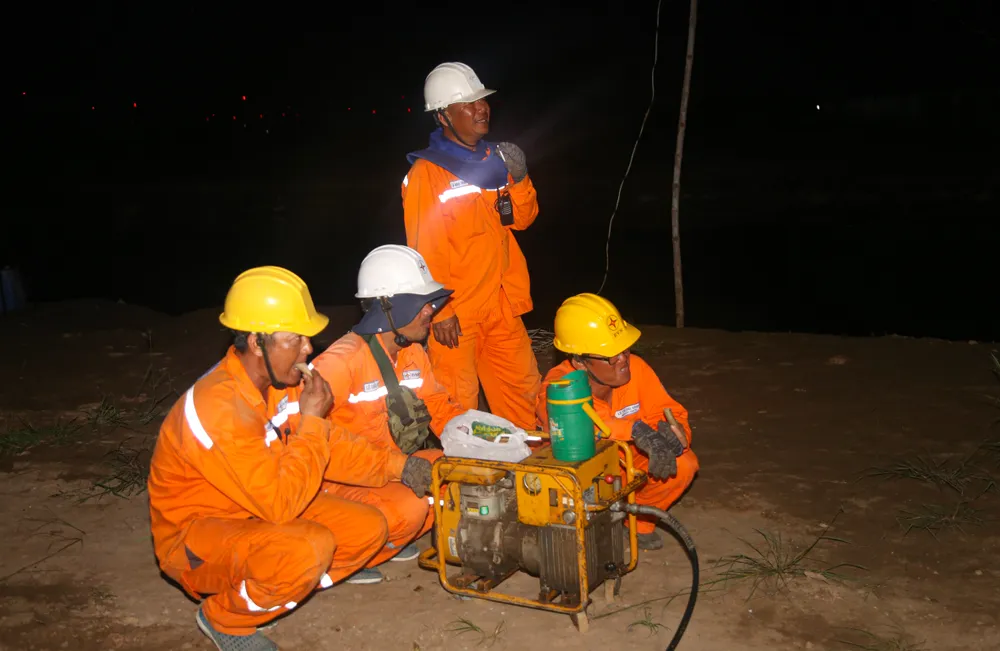

Ngoài ra, để bù lại tiến độ những thời điểm trời mưa giông không thể thi công, chúng tôi buộc phải tranh thủ bắt đầu công việc từ 5 giờ sáng đến 9 giờ tối, bao gồm cả ngày nghỉ cuối tuần và lễ. Cơm nước cũng được anh em tranh thủ dùng tại công trường, sau đó nghỉ ngơi lấy lại sức là bắt tay vào công việc ngay. Cũng nhờ nỗ lực mà dự án đường dây 110 kV (Trạm biến áp 220kV Vĩnh Châu) hoàn thành theo kế hoạch.
Đường dây 110kV (Trạm biến áp 220kV Vĩnh Châu) đóng vai trò tiếp nhận và giải phóng công suất cho các nhà máy điện gió, điện mặt trời trong khu vực thị xã Vĩnh Châu, tỉnh Sóc Trăng; tăng cường nguồn cấp điện cho các trạm biến áp 110kV (Vĩnh Châu, Mỹ Xuyên, Mỹ Thanh và Hòa Tú), góp phần tăng sự linh hoạt trong công tác quản lý vận hành và bảo trì công trình; đảm bảo cung cấp điện cho khu vực, phục vụ nhu cầu phát triển kinh tế - xã hội của tỉnh Sóc Trăng trong chế độ bình thường và sự cố đáp ứng theo tiêu chí N-1.

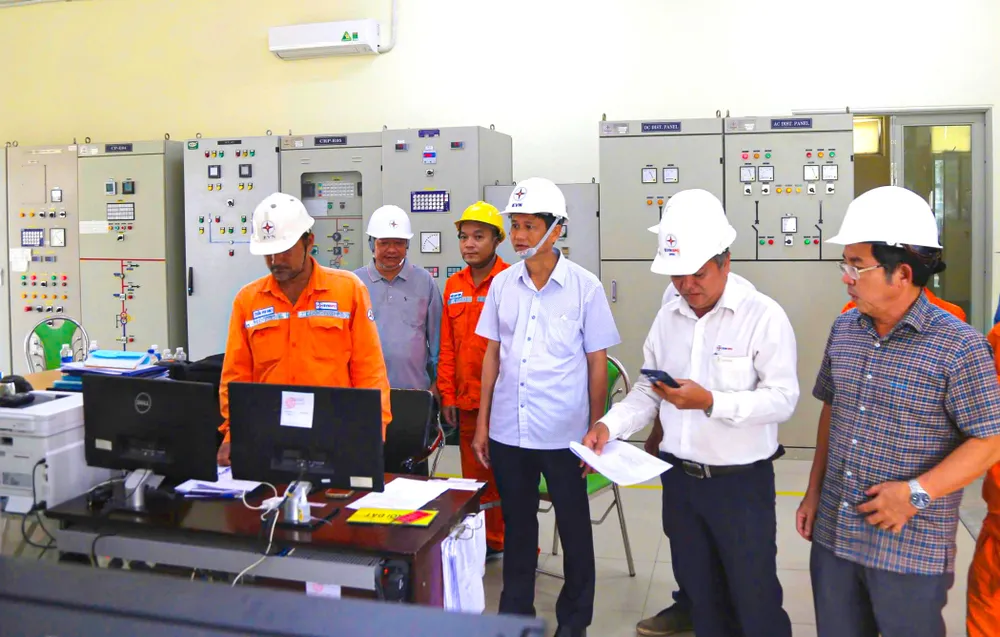

Ngày 24-11, ông Bành Đức Hoài, Thành viên HĐTV Tổng Công ty Điện lực miền Nam (EVNSPC), cùng lãnh đạo Ban Quản lý dự án lưới điện miền Nam, Công ty Điện lực Sóc Trăng và các nhà thầu thi công đã tổ chức đóng điện nghiệm thu giai đoạn 1 vận hành lộ ra đường dây 110kV, Trạm biến áp 220kV Vĩnh Châu, tỉnh Sóc Trăng.
