Tổ máy cuối cùng của dự án Thủy điện Ialy mở rộng đã hòa lưới điện quốc gia

Sáng 14-12, Tập đoàn Điện lực Việt Nam (EVN) thông tin, tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng đã chính thức được đóng điện hòa lưới thành công vào lưới điện quốc gia, về đích trước 18 ngày so với kế hoạch.

Dong dien hoa luoi TM2 TD Ialy MR_2.jpeg
Nguồn điện từ tổ máy số 2 của dự án Nhà máy Thủy điện Ialy mở rộng đã hòa vào lưới quốc gia

Dự án Nhà máy Thủy điện Ialy mở rộng do EVN làm chủ đầu tư, là dự án trọng điểm quốc gia, được thi công từ giữa năm 2021.

Công trình có công suất thiết kế 360MW, gồm 2 tổ máy, được EVN giao Ban Quản lý dự án Điện 2 (EVNPMB2) làm đại diện chủ đầu tư. Công ty cổ phần Tư vấn xây dựng Điện 1 là đơn vị tư vấn lập thiết kế dự án các giai đoạn.

Dự án được triển khai trong bối cảnh gặp nhiều khó khăn do dịch Covid-19 bùng phát, giá cả vật liệu tăng cao bởi ảnh hưởng của xung đột chính trị trên thế giới, thủ tục bàn giao mặt bằng chậm...

Tuy nhiên, với sự quan tâm, chỉ đạo sát sao của EVN, sự nỗ lực của EVNPMB2 cùng các đơn vị chuyên môn thuộc EVN, Công ty Thủy điện Ialy và các đơn vị tư vấn, nhà thầu thi công xây lắp, cung cấp thiết bị, dự án đã cán đích sớm trước kế hoạch, với nhiều giải pháp sáng tạo.

Trong đó, nổi bật là phương án tổ hợp đồng thời Rotor tổ máy 1 và tổ máy 2, bố trí mặt bằng triển khai song song 2 tổ máy, tổ chức làm việc 3 ca trong ngày, cả thứ 7, chủ nhật và ngày lễ. Đây được coi là "chìa khóa" giúp đẩy nhanh tiến độ phát điện tổ máy 2 ngay sau khi phát điện tổ máy 1, vượt tiến độ 18 ngày và rút ngắn tiến độ khoảng 3 tháng so với thông thường.

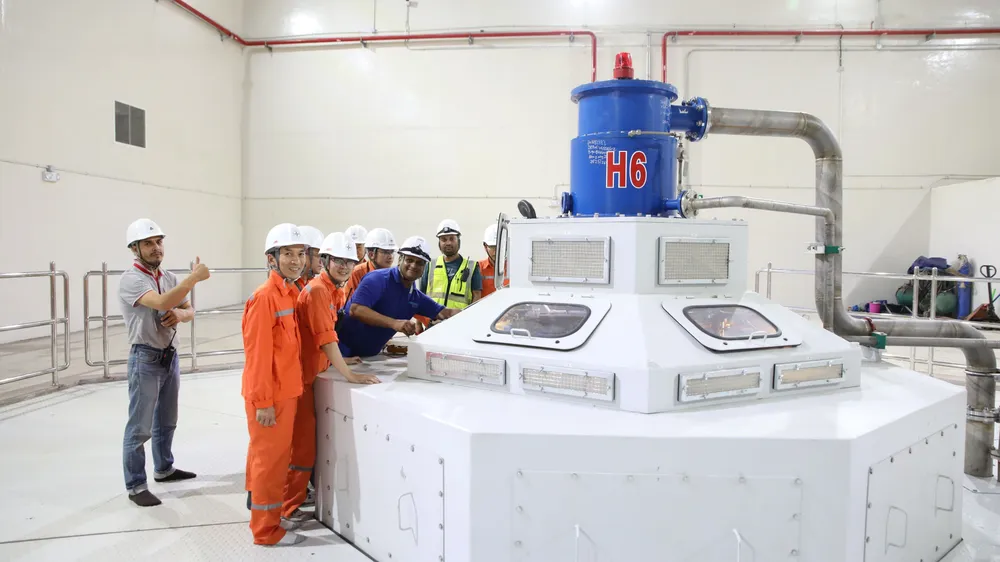

Dong dien hoa luoi TM2 TD Ialy MR_1.jpeg
Tổ máy số 2 của công trình Nhà máy Thủy điện Ialy mở rộng đã hòa vào lưới quốc gia từ tối 13-12

Công trình đi vào hoạt động sẽ tăng khả năng phát điện cho hệ thống điện quốc gia, đặc biệt là trong các giờ cao điểm; tăng cường vận hành kinh tế của toàn hệ thống; tận dụng tối ưu khả năng của nguồn nước, tăng thêm sản lượng phát điện trung bình năm khoảng 233 triệu kWh/năm.

Công trình cũng góp phần giảm phát thải CO2; giảm bớt cường độ, thời gian làm việc của các tổ máy hiện hữu, qua đó kéo dài tuổi thọ của thiết bị, tiết kiệm chi phí bảo dưỡng, sửa chữa.

Trước đó, ngày 26-11-2024, tổ máy số 1 của công trình này đã hòa thành công vào lưới điện quốc gia. Cả hai tổ máy cùng đi vào hoạt động, đưa điện lên lưới quốc gia là sự kiện thiết thực để chào mừng kỷ niệm 70 năm Ngày truyền thống ngành điện lực Việt Nam (21-12-1954 – 21-12-2024).
