Thủ tướng thăm các công trình trọng điểm tại Quảng Bình

Ngày 2-6, nhân chuyến công tác tại tỉnh Quảng Bình dự Lễ kỷ niệm 420 năm danh xưng Quảng Bình, 75 năm ngày Quảng Bình quật khởi và 35 năm ngày tái lập tỉnh, Thủ tướng Chính phủ Phạm Minh Chính và đoàn công tác đã thị sát dự án Nhà máy nhiệt điện Quảng Trạch I, công trình đường dây 500kV mạch 3, dự án đường cao tốc Bắc - Nam.

Được triển khai ở Khu Công nghiệp cảng biển Hòn La, dự án Nhà máy Nhiệt điện Quảng Trạch I (tại thôn Vịnh Sơn, xã Quảng Đông, Quảng Trạch) có tổng diện tích khoảng 48,6ha thuộc Trung tâm Điện lực Quảng Trạch.

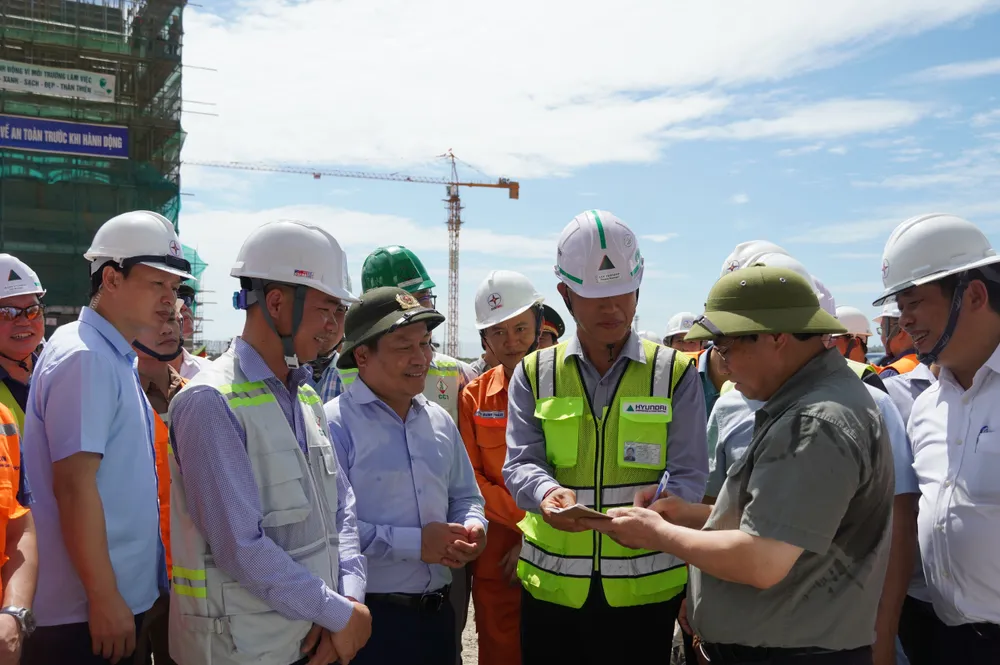

Thủ tướng kiểm tra nhà máy nhiệt điện Quảng Trạch I

Thủ tướng kiểm tra nhà máy nhiệt điện Quảng Trạch I

Nói chuyện với cán bộ Ban Quản lý dự án, nhà thầu, Thủ tướng Phạm Minh Chính biểu dương tinh thần lao động của các đơn vị với tinh thần làm việc "3 ca, 4 kíp", "ăn tranh thủ, ngủ khẩn trương", làm việc xuyên ngày nghỉ, ngày lễ để tranh thủ tiến độ.

Thủ tướng Phạm Minh Chính yêu cầu, phấn đấu đến ngày 30-8-2025 hoàn thành công trình để ngày 2-9-2025 phát điện chào mừng kỷ niệm 80 năm ngày Quốc khánh. Thủ tướng mong các cán bộ, kỹ sư, công nhân hăng say lao động, bảo đảm tiến độ, chất lượng, an toàn lao động, vệ sinh môi trường. Thủ tướng cũng lưu ý, chủ đầu tư cần điều chỉnh để sử dụng tối đa nguyên nhiên vật liệu trong nước phục vụ thi công và vận hành công trình cung cấp điện cho quốc gia.

Dự án Nhà máy Nhiệt điện Quảng Trạch I gồm 2 tổ máy, tổng công suất 1.200MW, khi đi vào vận hành sẽ cung cấp cho hệ thống điện quốc gia sản lượng điện mỗi năm khoảng 8,4 tỷ kW giờ; tổng mức đầu tư của dự án 41.130 tỷ đồng, tương đương 1,86 tỷ USD, gồm 30% vốn của Tập đoàn Điện lực Việt Nam (EVN) và 70% vốn vay thương mại trong nước.

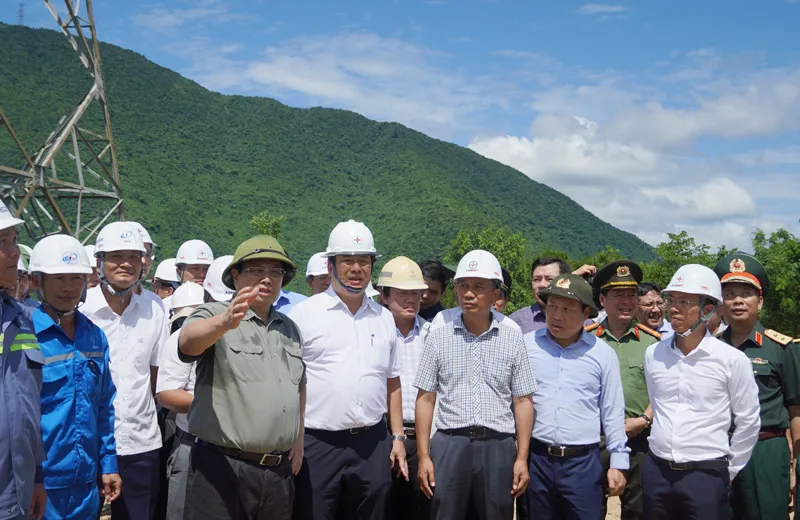

Thủ tướng kiểm tra tiến độ đường dây 500kV mạch 3

Trên công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối tại vị trí số 2 thuộc dự án thành phần Quảng Trạch - Quỳnh Lưu ở xã Quảng Đông, huyện Quảng Trạch, Thủ tướng Phạm Minh Chính tìm hiểu công tác cấp vật tư cột thép cho công trường, điều kiện lao động của cán bộ, công nhân. Chia sẻ với lao động trong thời tiết nắng nóng, Thủ tướng lưu ý các đơn vị tính toán hợp lý thời gian làm việc ngoài trời khu vực Đèo Ngang khắc nghiệt để bảo đảm sức khỏe của người lao động, đặc biệt phải bảo đảm an.

Để đảm bảo tiến độ dự án, Thủ tướng Phạm Minh Chính đề nghị tỉnh huy động lực lượng thanh niên, nhất là đoàn viên với tinh thần "đâu cần thanh niên có, đâu khó có thanh niên", "chỉ bàn làm, không bàn lùi", tham gia phục vụ thi công như vận chuyển nguyên vật liệu lên núi, kéo dây, phát quang đường vận chuyển...

Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối bao gồm 4 dự án thành phần gồm 500kV Quảng Trạch - Quỳnh Lưu; 500Kv Quỳnh Lưu - Thanh Hóa; 500kV Nhà máy Nhiệt điện Nam Định I - Thanh Hóa; 500kV Nhà máy Nhiệt điện Nam Định I - Phố Nối, có tổng chiều dài khoảng 519km, đi qua địa bàn 211 xã, phường, của 43 huyện, thị xã thuộc 9 tỉnh gồm Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương và Hưng Yên; có tổng số móng cột 1.177, với tổng mức đầu tư khoảng 22.300 tỷ đồng.

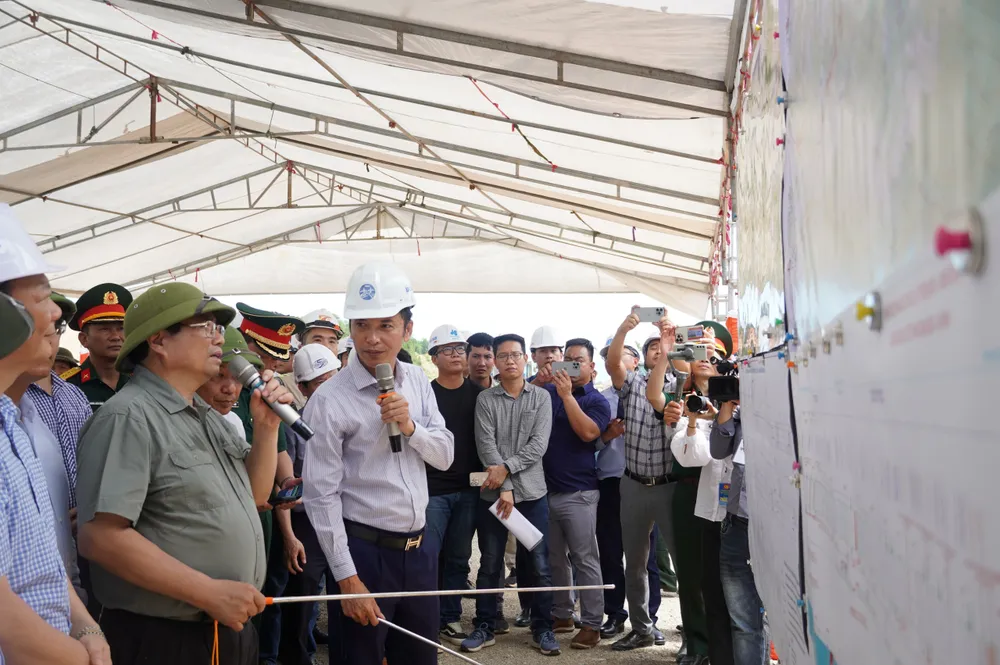

Thủ tướng chỉ đạo tại công trình cao tốc Bắc - Nam đoạn qua xã Quảng Lưu, Quảng Trạch

Thủ tướng Chính phủ Phạm Minh Chính chỉ đạo, công trình phải hoàn thành trong tháng 6-2024. Dự án đang được Tập đoàn Điện lực Việt Nam (EVN), Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) tổ chức thực hiện, triển khai thi công xây dựng.

Đến nay toàn tuyến 500kV mạch 3 đã hoàn thành 1.177/1.177 vị trí móng; bàn giao 775/1.177 cột thép; hoàn thành lắp dựng và đang lắp dựng 748/1.177 cột; hoàn thành và đang kéo dây 41/513 khoảng néo.

Với sự chỉ đạo quyết liệt của Thủ tướng Chính phủ, sự vào cuộc của các bộ, ngành, địa phương, đến nay mặt bằng dự án cơ bản được bàn giao cho nhà thầu để tổ chức dựng cột và kéo dây.

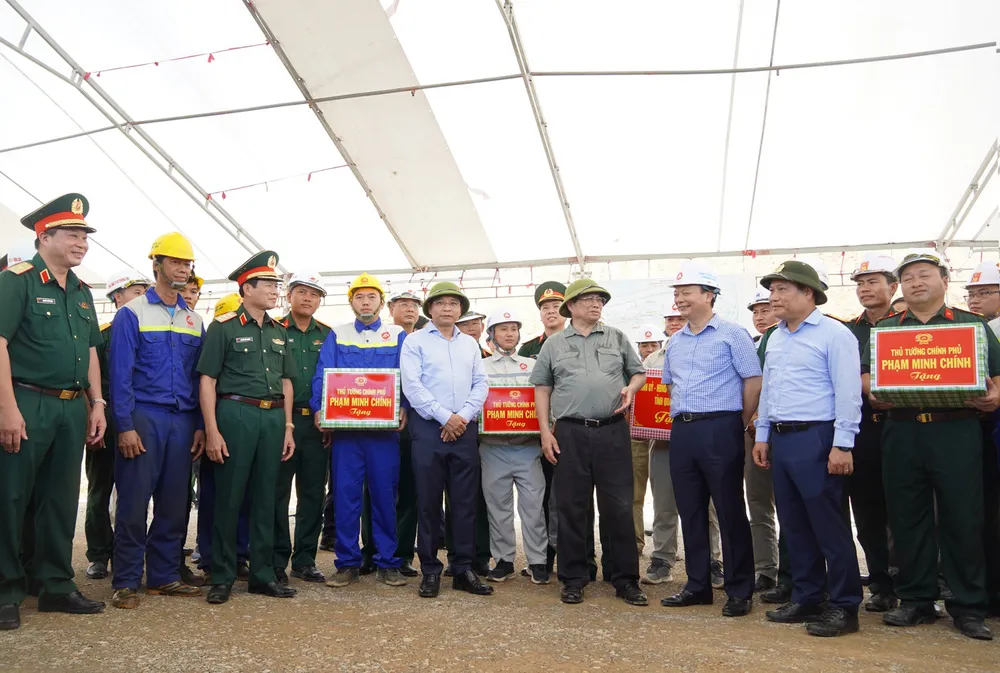

Thủ tướng tặng quà các công nhân thi công cao tốc

Kiểm tra dự án cao tốc Bắc - Nam phía Đông đoạn qua tỉnh Quảng Bình tại nút giao xã Quảng Lưu, huyện Quảng Trạch, do Tổng Công ty Xây Dựng Trường Sơn (Binh đoàn 12, Bộ Quốc Phòng), Công ty CP Đầu tư Xây dựng giao thông Phương Thành và Tổng Công ty 36 thi công, Thủ tướng Phạm Minh Chính yêu cầu đẩy nhanh tiến độ, đảm bảo chất lượng, các yêu cầu về kỹ thuật và mỹ thuật, an toàn lao động, vệ sinh môi trường, đặc biệt không được bán thầu, tiêu cực.

Thủ tướng cũng lưu ý bố trí các nút giao hợp lý, tạo thuận lợi cho người dân đi lại; làm tốt công tác tái định cư cho bà con. Nhà thầu cần "vượt nắng, thắng mưa", "ăn tranh thủ, ngủ khẩn trương", rút ngắn tiến độ, hoàn thành công trình vào đúng dịp kỷ niệm 50 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30-4-1975 - 30-4-2025).

Để bảo đảm bàn giao 100% diện tích mặt bằng sạch cho chủ đầu tư, nhà thầu thi công trước ngày 30-6, Thủ tướng Chính phủ chỉ đạo Tỉnh ủy, UBND tỉnh Quảng Bình đề nghị MTTQ VN tỉnh, Ban Dân vận Tỉnh ủy, tổ chức chính trị - xã hội chỉ đạo tổ chức trực thuộc các cấp vào cuộc tích cực và phối hợp chặt chẽ với cấp ủy, chính quyền các cấp để vận động nhân dân nơi có dự án đi qua đồng thuận nhận tiền bồi thường, hỗ trợ để bàn giao mặt bằng, thực hiện hoàn thành việc tái định cư cho người dân.

* Trước đó, Thủ tướng Phạm Minh Chính cùng lãnh đạo các bộ, ban, ngành Trung ương và địa phương đã đến viếng và dâng hương tại Nghĩa trang liệt sĩ Ba Dốc (xã Lý Trạch, Bố Trạch); dâng hương viếng mộ Đại tướng Võ Nguyên Giáp ở Vũng Chùa - Đảo Yến (xã Quảng Đông, huyện Quảng Trạch).

Thủ tướng dâng hương tri ân liệt sĩ tại nghĩa trang Ba Dốc

Thủ tướng dâng hương tri ân liệt sĩ tại nghĩa trang Ba Dốc

Trước tượng đài liệt sĩ, Thủ tướng Chính phủ Phạm Minh Chính cùng đoàn đại biểu đã kính cẩn dâng hương, đặt vòng hoa và dành phút mặc niệm tưởng nhớ, bày tỏ lòng biết ơn vô hạn, sự tri ân sâu sắc đối với các Anh hùng liệt sĩ đã anh dũng hy sinh vì sự nghiệp giải phóng dân tộc, thống nhất đất nước.

Thủ tướng và đoàn công tác dâng hương tri ân Đại tướng Võ Nguyên Giáp ở Vũng Chùa - Đảo Yến

Thủ tướng và đoàn công tác dâng hương tri ân Đại tướng Võ Nguyên Giáp ở Vũng Chùa - Đảo Yến

Ngay sau lễ viếng Nghĩa trang liệt sĩ Ba Dốc, Thủ tướng Chính phủ Phạm Minh Chính cùng đoàn đến dâng hương viếng mộ Đại tướng Võ Nguyên Giáp ở Vũng Chùa - Đảo Yến (xã Quảng Đông, huyện Quảng Trạch). Thủ tướng cùng các thành viên đoàn công tác Trung ương và tỉnh Quảng Bình đã đặt vòng hoa, kính cẩn dâng hương và mặc niệm bày tỏ lòng thành kính, biết ơn sâu sắc trước công lao to lớn của Đại tướng Võ Nguyên Giáp đối với sự nghiệp cách mạng của Đảng, Nhà nước.

Tin cùng chuyên mục
