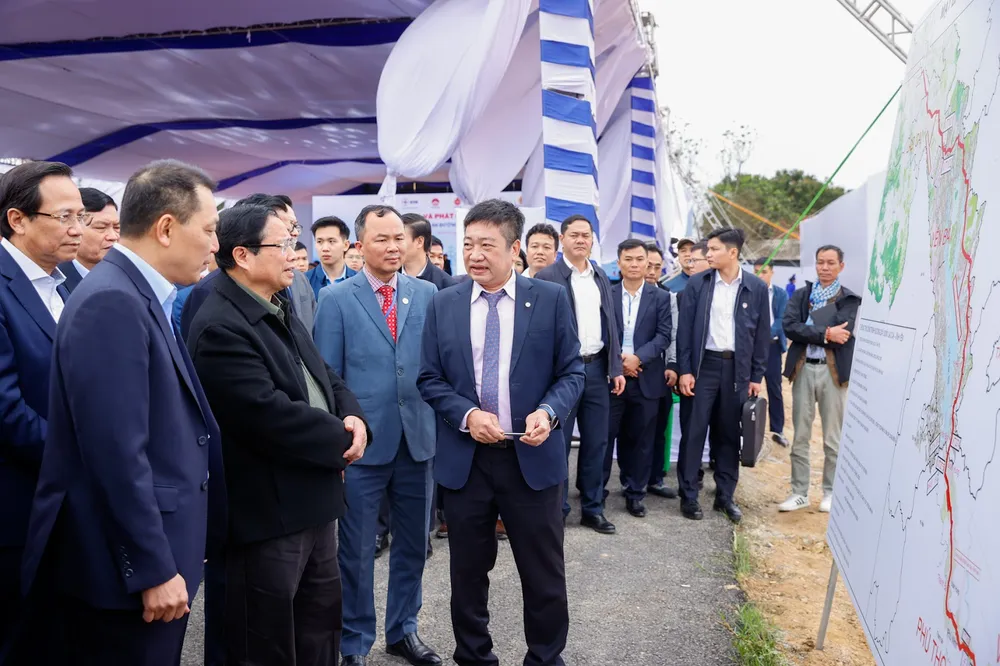

Đường dây 500kV Lào Cai - Vĩnh Yên là dự án trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, giao Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư.
Đây là công trình đường dây 500kV mạch kép có tổng chiều dài 229,5km, với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với điểm đầu là trạm biến áp 500kV Lào Cai, điểm cuối là trạm biến áp 500kV Vĩnh Yên. Tổng mức đầu tư của dự án là hơn 7.410 tỷ đồng, trong đó 80% được thu xếp từ nguồn vốn vay của Ngân hàng Ngoại thương Việt Nam (Vietcombank), vốn đối ứng của EVN là 20%.
Sau khi đưa vào vận hành, đường dây 500kV này có khả năng truyền tải khoảng 3.000MW từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia và tăng khả năng nhập khẩu điện.
Dự án sau khi hoàn thành sẽ góp phần bảo đảm cấp điện và an ninh năng lượng cho khu vực miền Bắc, góp phần phát triển kinh tế xã hội, quốc phòng an ninh, bảo đảm an ninh năng lượng cho tiến trình công nghiệp hóa, hiện đại hóa của đất nước.
Phát biểu tại sự kiện, Thủ tướng Phạm Minh Chính nhấn mạnh, muốn tăng trưởng thì không thể thiếu năng lượng, mỗi điểm phần trăm tăng trưởng GDP sẽ tương ứng khoảng 1,5 điểm phần trăm tăng trưởng điện.
Thủ tướng yêu cầu các bộ, ngành, cơ quan, địa phương tiếp tục phát huy các bài học kinh nghiệm từ dự án đường dây 500kV mạch 3 Quảng Bình – Hưng Yên trong quản lý, tổ chức thực hiện dự án này và các dự án, công trình lớn cũng như các hoạt động kinh tế - xã hội.
Thủ tướng biểu dương sự nỗ lực phấn đấu của chính quyền địa phương 4 tỉnh Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc đã đồng thuận, chung sức, đồng lòng thực hiện công tác bồi thường giải phóng mặt bằng để bàn giao mặt bằng cho nhà thầu thi công xây dựng công trình.
Thủ tướng chỉ đạo EVN phát huy tinh thần quyết liệt, thần tốc trong triển khai dự án đường dây 500KV mạch 3 Quảng Trạch - Phố Nối vừa qua, phải triển khai dự án nhanh, chất lượng, rẻ hơn, an toàn, hiệu quả hơn, giải quyết vấn đề an sinh xã hội và bảo đảm vệ sinh môi trường tốt hơn so với dự án đường dây 500kV mạch 3.

Đặc biệt, về tiến độ, Thủ tướng Phạm Minh Chính yêu cầu thi công trong 6 tháng, nhất định phải hoàn thành chậm nhất ngày 31-8-2025, góp phần thúc đẩy tăng trưởng, hoàn thành các mục tiêu, chỉ tiêu đã đề ra, thiết thực kỷ niệm các ngày lễ lớn, các ngày kỷ niệm trọng đại trong năm 2025, chào mừng đại hội Đảng các cấp hướng tới Đại hội lần thứ XIV của Đảng.
Để thực hiện mục tiêu này, Thủ tướng nêu rõ, các nhà thầu phải tiếp tục phát huy tinh thần thi công "vượt nắng, thắng mưa", "tăng ca, tăng kíp", "ăn tranh thủ, ngủ khẩn trương", "làm ngày không đủ tranh thủ làm đêm", "làm việc 3 ca, 4 kíp, xuyên lễ, xuyên tết".
Thủ tướng yêu cầu quan tâm chăm lo đời sống, bố trí đủ quỹ đất tái định cư, khẩn trương di dời, tái định cư các hộ dân để bàn giao mặt bằng cho công tác thi công.
Tại buổi lễ, Tổng Liên đoàn Lao động Việt Nam phát động Phong trào thi đua yêu nước sôi nổi, khơi dậy lòng tự hào dân tộc, kịp thời động viên, khen thưởng, tạo không khí hăng say làm việc, tất cả vì lợi ích quốc gia, dân tộc.
EVN cam kết chỉ đạo Ban quản lý dự án, các nhà thầu, đơn vị tư vấn, phối hợp tốt với chính quyền địa phương quyết tâm triển khai thi công công trình để đóng điện đúng tiến độ được Thủ tướng Chính phủ giao.
