Tập đoàn Điện lực Việt Nam (EVN) cho biết, trước ngày 30-6, sẽ hoàn thành thi công, đóng điện Trạm biến áp 500kV Thanh Hóa và đường dây 500kV cung đoạn Nam Định - Thanh Hóa.
Theo báo cáo của EVN, đến nay, toàn bộ dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đã hoàn thành 100% công tác giải phóng mặt bằng vị trí cột và khoảng néo.
Về cung cấp cột thép, đến nay đã bàn giao 1.019/1.177 vị trí cột, đạt 87%; đang bàn giao 158 vị trí cột, dự kiến hoàn thành bàn giao trước ngày 25-6.

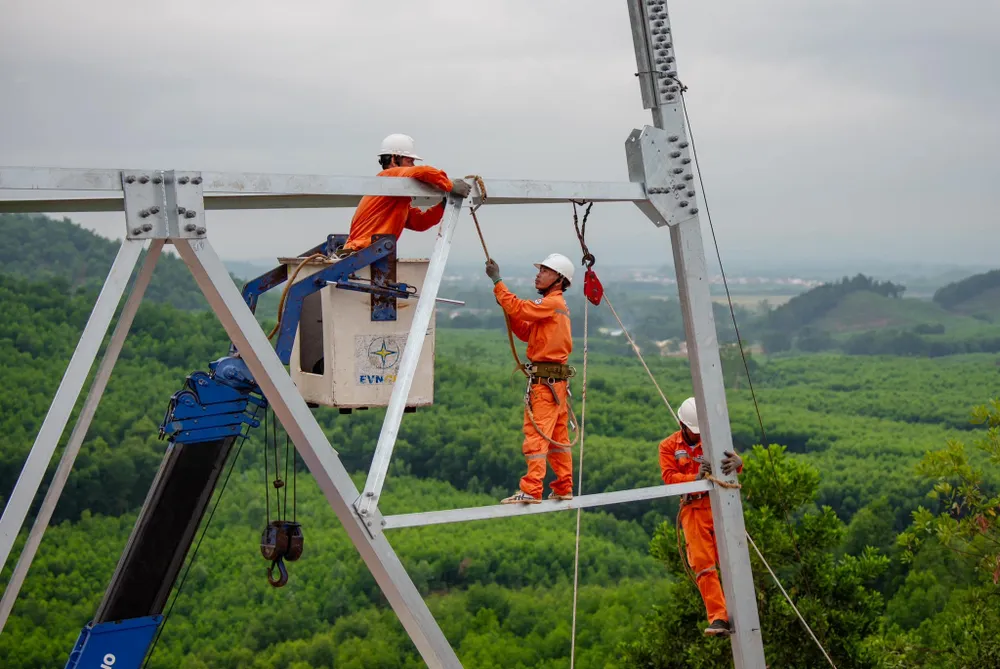

Về thi công, đến nay các nhà thầu đã hoàn thành đúc móng toàn bộ 1.177 vị trí cột; hoàn thành lắp dựng 679/1.177 vị trí cột, hoàn thành kéo dây 74/513 khoảng néo.
Theo đại diện chủ đầu tư, khó khăn nhất hiện nay khi thi công là thời tiết vì công tác dựng cột, kéo dây phải làm việc trên cao và yêu cầu thời tiết khô ráo. Những ngày nắng nóng hoặc mưa dông, lốc, sét… thì hoạt động thi công, lắp đặt rất gian nan.
Cùng với đó, các đơn vị thi công cũng đang gặp một số khó khăn khác như thiếu nhân lực, tiến độ bàn giao cột thép… Theo EVN, dự án này được triển khai đồng thời tại các tiểu dự án nên trong khoảng thời gian ngắn cần huy động lượng lớn nhân lực có trình độ kỹ thuật, kinh nghiệm, tay nghề (khoảng 15.000 người).
Đến thời điểm nước rút này, các lãnh đạo của EVN đều được phân công nhiệm vụ, trực tiếp điều hành các hoạt động thi công trên công trường.
EVN cho biết, các đơn vị đang cố gắng hoàn thành đóng điện trước ngày 30-6 đối với dự án đường dây 500kV Nhà máy Nhiệt điện Nam Định 1 - Thanh Hóa và một số dự án thành phần. Các dự án còn lại, EVN và các nhà thầu sẽ tiếp tục nỗ lực hoàn thành, đóng điện từng phần và sau đó tiến hành đóng điện cho toàn tuyến đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối trong thời gian sớm nhất.
