Long An dẫn đầu cả nước về giải ngân đầu tư công

Ngày 17-9, ông Nguyễn Văn Út, Chủ tịch UBND tỉnh Long An cho biết, việc giải ngân vốn đầu tư công được tỉnh Long An quan tâm chỉ đạo thực hiện ngay từ đầu năm, với kết quả đạt khá. Tuy nhiên, vẫn còn một số chủ đầu tư có tỷ lệ giải ngân rất thấp so với bình quân của tỉnh.

DUONG TINH LA - DAU TU CONG.jpg

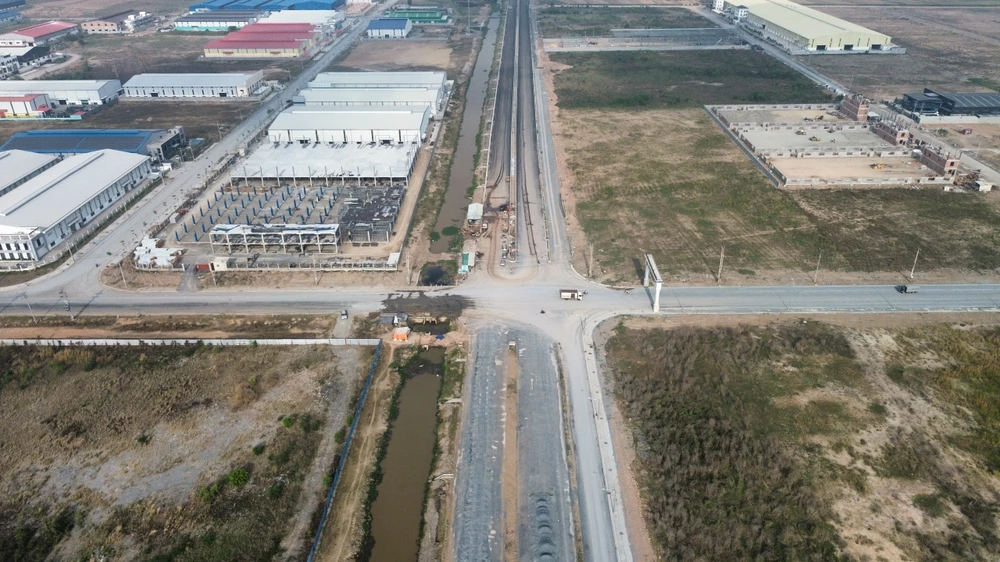

UBND tỉnh Long An yêu cầu các đơn vị, địa phương đẩy nhanh tiến độ thực hiện các dự án trên địa bàn mình quản lý

UBND tỉnh Long An yêu cầu các đơn vị, địa phương đẩy nhanh tiến độ thực hiện các dự án trên địa bàn mình quản lý, tập trung nhiệm vụ giải ngân vốn đầu tư công. Phấn đấu đến hết quý 3 giải ngân tối thiểu 80% kế hoạch và cả năm 2024 phải giải ngân 100% kế hoạch.

Theo Sở KH-ĐT tỉnh Long An, tổng kế hoạch vốn đầu tư công năm 2024 của tỉnh là hơn 10.300 tỷ đồng. Đến nay, tỉnh Long An còn 11 dự án khởi công mới chưa giải ngân với số vốn 49 tỷ đồng. Trong đó, một số công trình có vốn lớn nhưng giải ngân còn thấp như: dự án đường ĐT 823D có kế hoạch vốn 406 tỷ đồng, giải ngân 1,03% kế hoạch; dự án Cải tạo, nâng cấp đường ĐT 818 có kế hoạch vốn gần 121 tỷ đồng, giải ngân 19,4% kế hoạch; dự án Kè chống sạt lở bờ sông, bảo vệ thị trấn Bến Lức, huyện Bến Lức có kế hoạch vốn gần 84 tỷ đồng, giải ngân 12% kế hoạch; dự án Xử lý chống sạt lở ven sông Vàm Cỏ Tây (TP Tân An) có kế hoạch vốn 66 tỷ đồng chưa giải ngân…

Theo ông Trương Văn Liếp, Giám đốc Sở KH-ĐT tỉnh Long An, hiện nay việc thực hiện các dự án đầu tư công vẫn còn gặp nhiều khó khăn, vướng mắc ảnh hưởng đến tiến độ giải ngân vốn như: một số dự án còn vướng mặt bằng; các dự án tạo quỹ đất sạch chưa có cơ chế cụ thể nên chưa phân bổ được vốn; một số dự án mới được giao vốn nguồn thu năm 2023 chưa kịp làm thủ tục giải ngân; một số chủ đầu tư mới được giao vốn bổ sung nên đang hoàn chỉnh các thủ tục thực hiện công tác đầu tư.

Bên cạnh đó, Nghị định, Thông tư hướng dẫn Luật Đấu thầu mới được ban hành nên các chủ đầu tư mới bắt đầu triển khai thực hiện các thủ tục đấu thầu các gói thầu khởi công mới làm ảnh hưởng đến tiến độ giải ngân.

Sở KH-ĐT tỉnh Long An đề nghị các chủ đầu tư có tỷ lệ giải ngân dưới 50% kế hoạch đẩy nhanh tiến độ thực hiện và giải ngân đảm bảo đến quý 3 tỷ lệ giải ngân đạt trên 50% kế hoạch. Các chủ đầu tư khẩn trương hoàn thiện thủ tục đầu tư để phân bổ kế hoạch đầu tư vốn ngân sách nhà nước năm 2024; hoàn thành thủ tục đầu tư dự án đủ điều kiện phân bổ. Đối với các công trình có thực hiện giải phóng mặt bằng, cần tập trung thực hiện dứt điểm công tác giải phóng mặt bằng, sớm bàn giao mặt bằng cho đơn vị thi công.

Nếu có vướng mắc, cần rà soát, tham mưu UBND tỉnh Long An biện pháp xử lý, đảm bảo dự án hoàn thành theo tiến độ đã duyệt và giải ngân hết số vốn đã giao, nhất là các dự án sử dụng nguồn vốn ngân sách Trung ương đến năm 2024 đã hết thời gian bố trí vốn.

Báo cáo của Bộ Tài chính cho biết, ước tỷ lệ giải ngân vốn đầu tư công cả nước tính đến hết tháng 8 đạt hơn 37%, riêng tỉnh Long An đạt hơn 79%, đứng thứ nhất trên 63 tỉnh thành và thứ 3/104 chủ đầu tư cả nước. Theo đó, trong 29 chủ đầu tư của tỉnh Long An, có 6 chủ đầu tư giải ngân trên 70% kế hoạch, 12 chủ đầu tư giải ngân từ 60 đến 70%, và 11 chủ đầu tư giải ngân dưới 60%.
