Lý do hoãn phiên tòa là một luật sư tham gia bào chữa có đơn xin hoãn. Ngoài ra, đại diện Viện KSND tỉnh Đắk Nông được phân công tham gia phiên xét xử bị ốm.
Phiên tòa dự kiến sẽ mở lại vào ngày 16-10.
Vụ án này có 4 bị can bị truy tố về tội "Thiếu trách nhiệm gây hậu quả nghiêm trọng", gồm: Đặng Gia Dũng (cựu Giám đốc Sở Xây dựng tỉnh Đắk Nông); Hồ Sĩ Điệp (Phó Giám đốc Ban Quản lý các dự án đầu tư xây dựng tỉnh Đắk Nông); Trần Quốc Đạt (Trưởng phòng dự án 1, Ban Quản lý các dự án đầu tư xây dựng Đắk Nông); Đặng Thái Sơn (Giám đốc Ban Quản lý dự án và phát triển quỹ đất huyện Đắk Mil, nguyên công chức Phòng Quản lý Chất lượng Công trình thuộc Sở Xây dựng tỉnh Đắk Nông).
Ngoài ra, có 2 bị can bị truy tố về tội “Vi phạm quy định về xây dựng gây hậu quả nghiêm trọng” gồm Phạm Văn Cửu (Tổng Giám đốc Công ty cổ phần đầu tư xây dựng Đường Việt) và Nguyễn Thanh Hà (Trưởng phòng thiết kế 1, Công ty cổ phần xây dựng Đường Việt).
Theo nội dung vụ án, từ tháng 7-2014 đến tháng 7-2016, quá trình khảo sát, thiết kế cơ sở và khảo sát, thiết kế bản vẽ thi công hạng mục san nền và bảo vệ mái dốc (gói thầu 02XL) thuộc dự án KCN Nhân Cơ, Phạm Văn Cửu với vai trò chủ nhiệm đồ án và Nguyễn Thanh Hà, chủ trì thực hiện đã không đề xuất khảo sát nước ngầm để phục vụ công tác thiết kế.
Do đó, thiết kế bản vẽ thi công không đưa ra giải pháp thoát nước ngầm trong khối đất đắp theo quy định.
Trần Quốc Đạt đã không nghiên cứu kỹ các quy định pháp luật xây dựng, các tiêu chuẩn xây dựng được áp dụng đối với công tác thẩm định, phê duyệt đề cương nhiệm vụ khảo sát mà tin tưởng vào Công ty Đường Việt. Đạt cũng không yêu cầu Công ty Đường Việt khảo sát, quan trắc mực nước ngầm, xem xét sự hiện diện tác động của nguồn nước đến độ ổn định của hạng mục của gói thầu 02XL.
Quá trình nghiệm thu công tác khảo sát, kiểm tra hồ sơ thiết kế đã không phát hiện việc Công ty Đường Việt sử dụng chỉ tiêu cơ lý đất ở độ chặt K90 không được thí nghiệm, để tính toán ổn định dẫn đến hồ sơ thiết kế của công ty này không đảm bảo theo quy định.
Đối với Hồ Sĩ Điệp, do tin tưởng tham mưu của Đạt nên ký các báo cáo thẩm định, quyết định phê duyệt đề cương, nhiệm vụ khảo sát, thiết kế, nghiệm thu công tác khảo sát; do đó không phát hiện các thiếu sót.
Quá trình thẩm định hồ sơ thiết kế bản vẽ thi công, Đặng Thái Sơn đã không thẩm định hết các nội dung theo yêu cầu của Luật Xây dựng, nên không phát hiện và yêu cầu Công ty Đường Việt xem xét về dự báo mực nước ngầm bất lợi và giải pháp xử lý các sự cố ở dự án. Điều này dẫn đến hồ sơ thiết kế không đúng quy định mà thẩm định thông qua và trình Đặng Gia Dũng, Giám đốc Sở Xây dựng Đắk Nông.
Còn Đặng Gia Dũng đã tin tưởng kết quả thẩm định của Đặng Thái Sơn; không kiểm tra, đối chiếu lại các nội dung mà đã tiến hành ký ban hành thông báo kết quả thẩm định và quyết định phê duyệt hồ sơ thiết kế bản vẽ thi công dự án.
Dự án đầu tư xây dựng công trình cơ sở hạ tầng bên trong và bên ngoài hàng rào KCN Nhân Cơ được UBND tỉnh Đắk Nông phê duyệt vào năm 2015, có tổng mức đầu tư gần 1.000 tỷ đồng.

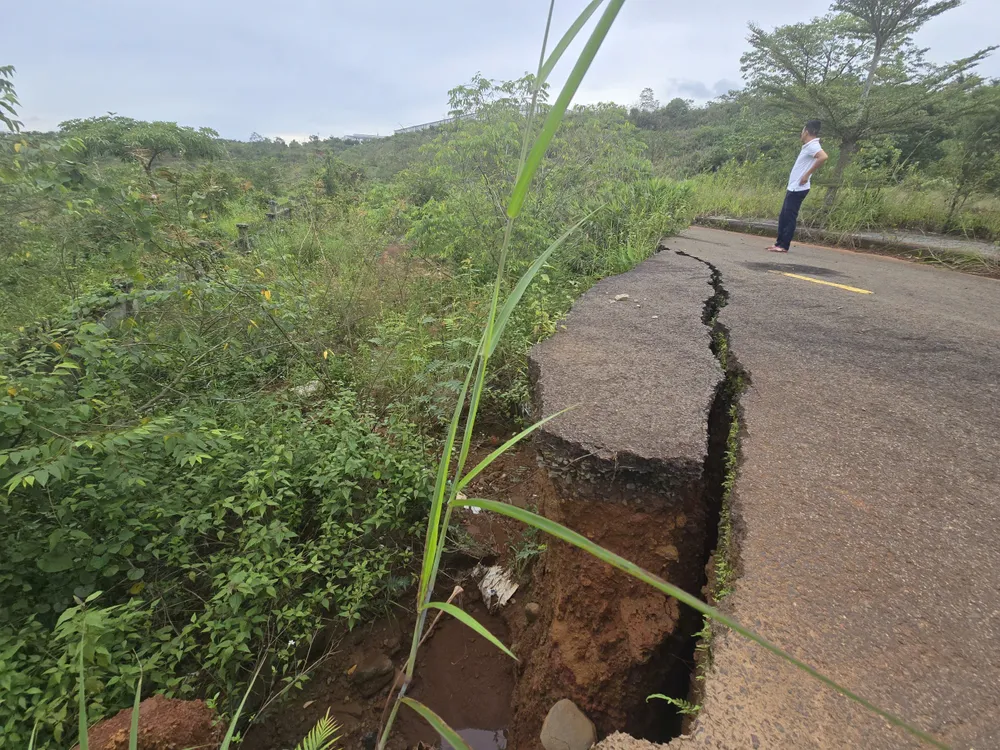

Theo kết luận của Viện KSND tỉnh Đắk Nông, từ năm 2018 – 2020, tại gói thầu 02XL đã 5 lần xảy ra sự cố sụt trượt đất đắp mái taluy âm, thiệt hại hơn 55 tỷ đồng.
