Đồng thời, đơn vị đã khởi công 14/79 công trình về điện và hoàn tất đóng điện 14/69 công trình lưới điện 110kV, phục vụ người dân vùng sâu vùng xa khu vực miền Nam.
Cấp điện liên tục mùa nóng
Để nâng cao các chỉ số độ tin cậy cung cấp điện, EVN SPC đã triển khai nhiều giải pháp để giảm tối đa thời gian mất điện. Trong 5 tháng qua, tổng thời gian mất điện bình quân 333/523 phút, tần suất mất điện thoáng qua bình quân 0,04/0,83 lần/khách hàng, tần suất mất điện kéo dài bình quân 1,45/2,8 lần/khách hàng. Bên cạnh đó, công tác dịch vụ, phục vụ khách hàng ngày cải tiến để nâng cao chất lượng. Có tới 71.533 yêu cầu của khách hàng được gọi tới tổng đài 19001006; tiếp nhận 136 yêu cầu của khách hàng qua địa chỉ email cskh@evnspc.vn và tất cả ý kiến trên đều được EVN SPC phối hợp trả lời khách hàng đầy đủ, thỏa đáng.
Trong tháng 6 này, theo đại diện lãnh đạo EVN SPC, tình hình thời tiết nắng nóng vẫn còn tiếp diễn nên nhu cầu tiêu thụ điện tăng cao; vì vậy, để bảo đảm cung cấp điện đầy đủ cho khách hàng, EVN SPC sẽ cung cấp điện liên tục, an toàn phục vụ nhu cầu sản xuất - dịch vụ và sinh hoạt. Có phương án cung cấp điện phục vụ các ngày thi tốt nghiệp THPT và tuyển sinh đại học, cao đẳng năm 2017, không điều hòa tiết giảm phụ tải. Đồng thời, hoàn thành đóng điện các công trình theo kế hoạch, nhất là công trình cấp điện chống quá tải, khu vực phụ tải tăng cao như ở các tỉnh Bình Dương, Long An, Tây Ninh, Bà Rịa - Vũng Tàu... cũng như nhanh chóng triển khai thí điểm lưu trữ hợp đồng mua bán điện - điện tử tại Ninh Thuận, Đồng Nai; thí điểm cấp điện liên thông tại Long An, Ninh Thuận, Sóc Trăng; ký kết và triển khai cổng thanh toán tiền điện trực tuyến với các ngân hàng, tổ chức trung gian.
Cấp điện hộ dân chưa có điện
Ông Nguyễn Phước Đức, Phó Tổng giám đốc EVN SPC, cho biết chỉ riêng trong tháng 5-2017, hai công trình đã được đóng điện gồm trạm 110kV Tân Bình và đường dây đấu nối; lắp máy 2-63MVA trạm 110kV Tân Bình. Tổng khối lượng gồm 22,5km đường dây xây dựng mới, 37,8km đường dây cải tạo nâng cấp và tổng công suất trạm biến áp tăng thêm là 614MVA. Đối với lưới điện phân phối, 107 công trình đã được đóng điện với tổng khối lượng 363km đường dây trung áp xây dựng mới, 343km đường dây trung áp cải tạo, 173km đường dây hạ áp xây dựng mới, 85km đường dây hạ áp cải tạo và tổng công suất trạm tăng thêm là 58,36MVA.
Cho đến nay, dự án cấp điện cho hộ dân chưa có điện (chủ yếu là đồng bào Khmer tỉnh Kiên Giang) giai đoạn 1 đã hoàn tất và cấp điện cho 8.965 hộ dân, từ nguồn vốn hơn 107 tỷ đồng của Nhà nước cấp. Giai đoạn 2, cấp điện cho 6.131 hộ dân sẽ được triển khai trong quý 3-2017 và hoàn thành vào quý 4-2017. Đối với dự án cấp điện nông thôn từ lưới điện quốc gia, giai đoạn 2016-2020 (thuộc Chương trình cấp điện nông thôn, miền núi và hải đảo theo Quyết định số 2081/QĐ-TTg của Thủ tướng Chính phủ), EVN SPC hiện đã cấp điện cho 1.807 hộ dân ở tỉnh Hậu Giang và 1.511 hộ dân tỉnh Cà Mau. Tại 2 tỉnh này, EVN SPC đang tiếp tục thực hiện phần khối lượng vốn ngân sách Nhà nước cấp năm 2017, mỗi tỉnh 15 tỷ đồng...

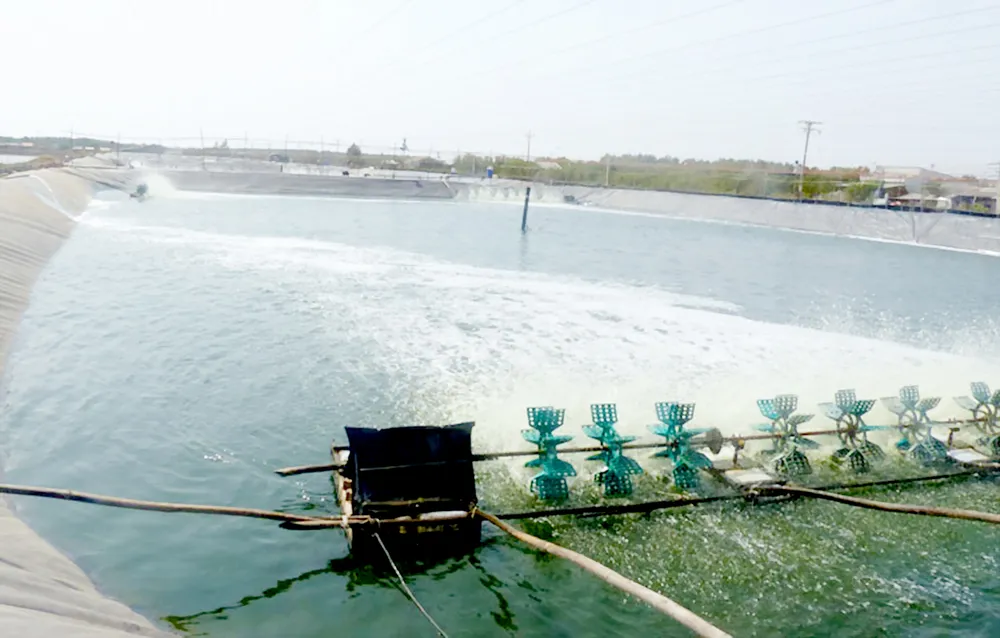

Riêng dự án Hỗ trợ phát triển chính sách cải cách ngành điện giai đoạn 3 (DPL3) vay vốn WB (tổng mức đầu tư 921 tỷ đồng, xây dựng 695km đường dây trung áp, 609km đường dây hạ áp, 115,8MVA tổng công suất trạm phân phối), đến nay ngành điện lực miền Nam đã đóng điện 4 hạng mục công trình cải tạo, nâng cấp và phát triển lưới điện phục vụ nuôi tôm công nghiệp ở các tỉnh Cà Mau, Bạc Liêu, Sóc Trăng, Trà Vinh và 1 công trình cải tạo, nâng cấp và phát triển lưới điện phục vụ chong đèn cho cây thanh long ở tỉnh Long An.
Bên cạnh đó, dự án Hỗ trợ phát triển chính sách cải cách ngành điện giai đoạn 4 (DPL4) vay vốn WB với tổng mức đầu tư 6.423 tỷ đồng để thực hiện 73km đường dây mạch kép 220kV Kiên Bình - Phú Quốc; 11 danh mục lưới điện 110kV nhằm tạo liên kết mạch vòng giữa các trạm và cung cấp điện ổn định cho các khu công nghiệp, khu vực có phụ tải quan trọng; 37 danh mục tiểu dự án cải tạo, nâng cấp và phát triển lưới điện trung áp các khu vực có phụ tải quan trọng... hiện đang được ngành điện miền Nam thực hiện.
Theo ông Nguyễn Phước Đức, ngoài đẩy nhanh việc xây dựng các dự án để phục vụ người dân vùng nông thôn, hiện EVN SPC cam kết đảm bảo cung cấp điện liên tục, an toàn phục vụ nhu cầu sản xuất, sinh hoạt, đặc biệt là chuẩn bị kế hoạch, phương án đảm bảo cung cấp điện phục vụ dịp tuyển sinh đại học, cao đẳng năm 2017...
Cấp điện liên tục mùa nóng
Để nâng cao các chỉ số độ tin cậy cung cấp điện, EVN SPC đã triển khai nhiều giải pháp để giảm tối đa thời gian mất điện. Trong 5 tháng qua, tổng thời gian mất điện bình quân 333/523 phút, tần suất mất điện thoáng qua bình quân 0,04/0,83 lần/khách hàng, tần suất mất điện kéo dài bình quân 1,45/2,8 lần/khách hàng. Bên cạnh đó, công tác dịch vụ, phục vụ khách hàng ngày cải tiến để nâng cao chất lượng. Có tới 71.533 yêu cầu của khách hàng được gọi tới tổng đài 19001006; tiếp nhận 136 yêu cầu của khách hàng qua địa chỉ email cskh@evnspc.vn và tất cả ý kiến trên đều được EVN SPC phối hợp trả lời khách hàng đầy đủ, thỏa đáng.
Trong tháng 6 này, theo đại diện lãnh đạo EVN SPC, tình hình thời tiết nắng nóng vẫn còn tiếp diễn nên nhu cầu tiêu thụ điện tăng cao; vì vậy, để bảo đảm cung cấp điện đầy đủ cho khách hàng, EVN SPC sẽ cung cấp điện liên tục, an toàn phục vụ nhu cầu sản xuất - dịch vụ và sinh hoạt. Có phương án cung cấp điện phục vụ các ngày thi tốt nghiệp THPT và tuyển sinh đại học, cao đẳng năm 2017, không điều hòa tiết giảm phụ tải. Đồng thời, hoàn thành đóng điện các công trình theo kế hoạch, nhất là công trình cấp điện chống quá tải, khu vực phụ tải tăng cao như ở các tỉnh Bình Dương, Long An, Tây Ninh, Bà Rịa - Vũng Tàu... cũng như nhanh chóng triển khai thí điểm lưu trữ hợp đồng mua bán điện - điện tử tại Ninh Thuận, Đồng Nai; thí điểm cấp điện liên thông tại Long An, Ninh Thuận, Sóc Trăng; ký kết và triển khai cổng thanh toán tiền điện trực tuyến với các ngân hàng, tổ chức trung gian.
Cấp điện hộ dân chưa có điện
Ông Nguyễn Phước Đức, Phó Tổng giám đốc EVN SPC, cho biết chỉ riêng trong tháng 5-2017, hai công trình đã được đóng điện gồm trạm 110kV Tân Bình và đường dây đấu nối; lắp máy 2-63MVA trạm 110kV Tân Bình. Tổng khối lượng gồm 22,5km đường dây xây dựng mới, 37,8km đường dây cải tạo nâng cấp và tổng công suất trạm biến áp tăng thêm là 614MVA. Đối với lưới điện phân phối, 107 công trình đã được đóng điện với tổng khối lượng 363km đường dây trung áp xây dựng mới, 343km đường dây trung áp cải tạo, 173km đường dây hạ áp xây dựng mới, 85km đường dây hạ áp cải tạo và tổng công suất trạm tăng thêm là 58,36MVA.
Cho đến nay, dự án cấp điện cho hộ dân chưa có điện (chủ yếu là đồng bào Khmer tỉnh Kiên Giang) giai đoạn 1 đã hoàn tất và cấp điện cho 8.965 hộ dân, từ nguồn vốn hơn 107 tỷ đồng của Nhà nước cấp. Giai đoạn 2, cấp điện cho 6.131 hộ dân sẽ được triển khai trong quý 3-2017 và hoàn thành vào quý 4-2017. Đối với dự án cấp điện nông thôn từ lưới điện quốc gia, giai đoạn 2016-2020 (thuộc Chương trình cấp điện nông thôn, miền núi và hải đảo theo Quyết định số 2081/QĐ-TTg của Thủ tướng Chính phủ), EVN SPC hiện đã cấp điện cho 1.807 hộ dân ở tỉnh Hậu Giang và 1.511 hộ dân tỉnh Cà Mau. Tại 2 tỉnh này, EVN SPC đang tiếp tục thực hiện phần khối lượng vốn ngân sách Nhà nước cấp năm 2017, mỗi tỉnh 15 tỷ đồng...
Riêng dự án Hỗ trợ phát triển chính sách cải cách ngành điện giai đoạn 3 (DPL3) vay vốn WB (tổng mức đầu tư 921 tỷ đồng, xây dựng 695km đường dây trung áp, 609km đường dây hạ áp, 115,8MVA tổng công suất trạm phân phối), đến nay ngành điện lực miền Nam đã đóng điện 4 hạng mục công trình cải tạo, nâng cấp và phát triển lưới điện phục vụ nuôi tôm công nghiệp ở các tỉnh Cà Mau, Bạc Liêu, Sóc Trăng, Trà Vinh và 1 công trình cải tạo, nâng cấp và phát triển lưới điện phục vụ chong đèn cho cây thanh long ở tỉnh Long An.
Bên cạnh đó, dự án Hỗ trợ phát triển chính sách cải cách ngành điện giai đoạn 4 (DPL4) vay vốn WB với tổng mức đầu tư 6.423 tỷ đồng để thực hiện 73km đường dây mạch kép 220kV Kiên Bình - Phú Quốc; 11 danh mục lưới điện 110kV nhằm tạo liên kết mạch vòng giữa các trạm và cung cấp điện ổn định cho các khu công nghiệp, khu vực có phụ tải quan trọng; 37 danh mục tiểu dự án cải tạo, nâng cấp và phát triển lưới điện trung áp các khu vực có phụ tải quan trọng... hiện đang được ngành điện miền Nam thực hiện.
Theo ông Nguyễn Phước Đức, ngoài đẩy nhanh việc xây dựng các dự án để phục vụ người dân vùng nông thôn, hiện EVN SPC cam kết đảm bảo cung cấp điện liên tục, an toàn phục vụ nhu cầu sản xuất, sinh hoạt, đặc biệt là chuẩn bị kế hoạch, phương án đảm bảo cung cấp điện phục vụ dịp tuyển sinh đại học, cao đẳng năm 2017...
