Ông Nguyễn Văn Được, Bí thư Tỉnh ủy Long An cùng các sở, ngành tỉnh kiểm tra tiến độ dự án đường Vành đai 3 TPHCM đoạn qua Long An |

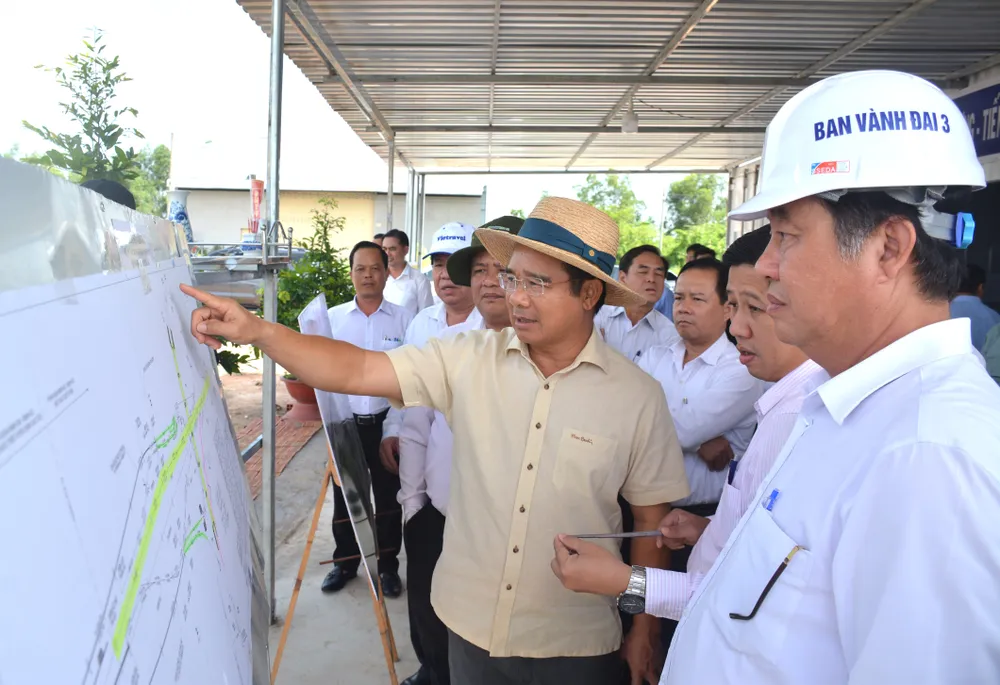

Tại buổi kiểm tra, ông Nguyễn Văn Được yêu cầu Sở GTVT phối hợp Sở TNMT tỉnh Long An và các tỉnh lân cận tổ chức khảo sát tìm nguồn cát trong thời gian nhanh nhất.
Đồng thời, cũng chỉ đạo các nhà thầu thi công tập trung đẩy nhanh tiến độ thi công phù hợp với mặt bằng hiện có và điều kiện thời tiết.
Mặt khác, báo cáo Cục Đường cao tốc hỗ trợ làm đầu mối giải quyết các vướng mắc về phạm vi chồng lấn giữa dự án thành phần 7 và dự án Bến Lức - Long Thành để tiếp tục triển khai thi công.
Ông Được cũng yêu cầu Sở GTVT tỉnh Long An phối hợp UBND huyện Bến Lức khẩn trương tháo gỡ các vướng mắc và vận động người dân bàn giao mặt bằng tại các vị trí đường công vụ, trụ cầu cạn. Trong đó, tập trung giải quyết dứt điểm 9 hộ dân còn lại chưa nhận tiền đền bù, 88 hộ dân và 3 ngôi mộ (phát sinh) chưa di dời.

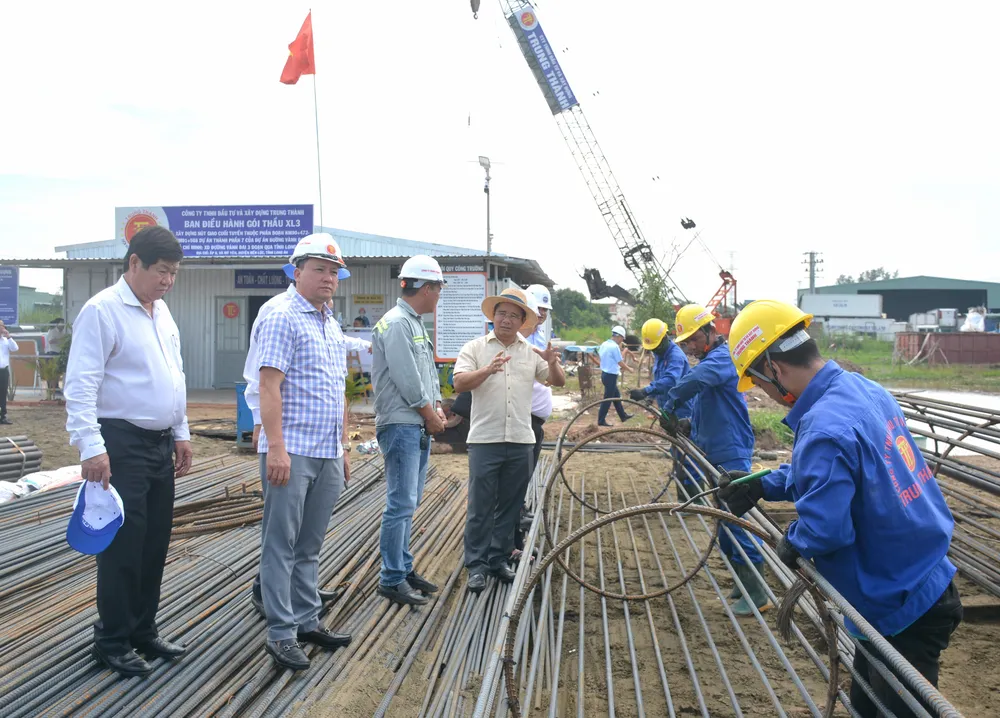

Dự án đường Vành đai 3 qua Long An còn 88 hộ dân chưa di dời |
Dự án đường Vành đai 3 TPHCM qua Long An có ba gói thầu thi công.
Trong đó, gói thầu XL1 thi công xây dựng tuyến chính cao tốc; gói thầu XL2 thi công cầu Tân Bửu tuyến chính cao tốc, tuyến song hành nhánh trái và đường song hành; gói thầu XL3 thi công xây dựng nút giao cuối tuyến.
Hiện, các nhà thầu đã hoàn thiện các thủ tục đầu vào, hồ sơ thiết kế bản vẽ thi công các hạng mục chính. Đồng thời, huy động nhân lực, thiết bị, xây dựng lán trại, nhà điều hành, trạm thí nghiệm hiện trường, đào đắp khuôn đường công vụ và mặt bằng…
Tại gói thầu XL2 đã khoan nhồi thử được 2/36 cọc, gói thầu XL3 được 2/16 cọc, gói thầu XL1 đào khuôn đường công vụ đạt hơn 60% kế hoạch.
