Đóng điện dự án đường dây 500kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu

Lúc 18 giờ 30 phút ngày 27-8, ông Hoàng Ngọc Cảnh, Trạm trưởng trạm 500kV Quảng Trạch, cho biết dự án đường dây 500kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu đã được đóng điện xung kích thành công.

Lệnh đóng điện được ban hành bởi Trung tâm điều độ hệ thống điện quốc gia (A0). Đây là nổ lực rất lớn của hàng chục ngàn cán bộ công nhân điện lực cả nước chung tay xây dựng hệ thống đường dây 500kV mạch 3.

Thi công đường nhựa và 2 ngăn lộ mới đường dây 500kV mạch 3 tại trạm biến áp 500kV Quảng Trạch

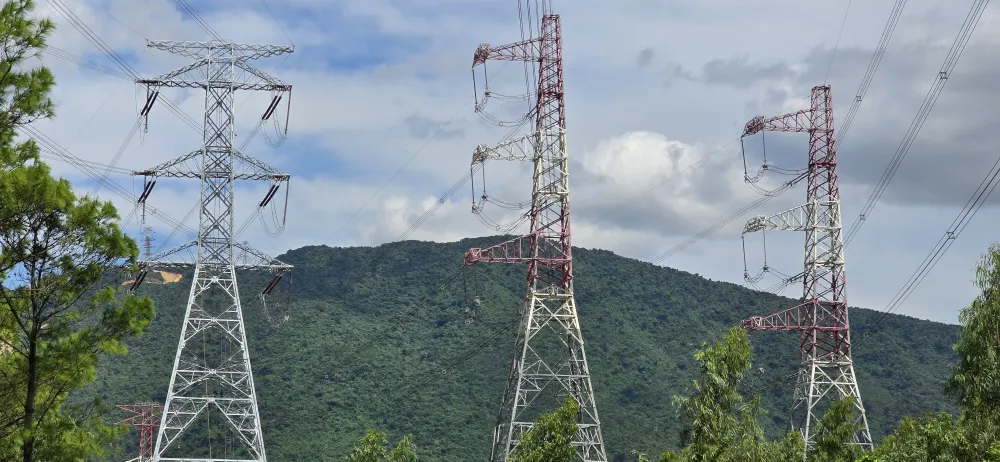

Trước đó, vào lúc 10 giờ 30 sáng cùng ngày, hơn 30 công nhân Công ty Xây lắp điện 4 kéo 2 dây điện cao thế tại cột số 9, 10, 11 khu vực Đèo Ngang (đoạn giáp ranh giữa Quảng Bình và Hà Tĩnh). Đây là những vị trí dây cuối cùng được đưa lên cột cao thế trong thời tiết nắng nóng khắc nghiệt vùng núi Hoành Sơn cuối tháng 8.

Đóng điện xung kích dự án đường dây 500kV mạch 3 đoạn Quảng Trạch - Quỳnh Lưu

Dự án đường dây 500kV mạch 3 có tổng chiều dài gần 520km với 1.179 vị trí móng cột; tổng mức đầu tư khoảng 22.000 tỷ đồng. Dự án đi qua địa bàn 211 xã, phường của 43 huyện, thị xã thuộc 9 tỉnh, gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên.

Theo chỉ đạo của Thủ tướng Chính phủ, lễ khánh thành Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) sẽ diễn ra vào ngày 29-8. Buổi lễ sẽ được tổ chức trực tiếp tại tỉnh Hưng Yên và kết nối trực tuyến đến các điểm cầu tại 8 tỉnh có đường dây đi qua gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình và Hải Dương.
