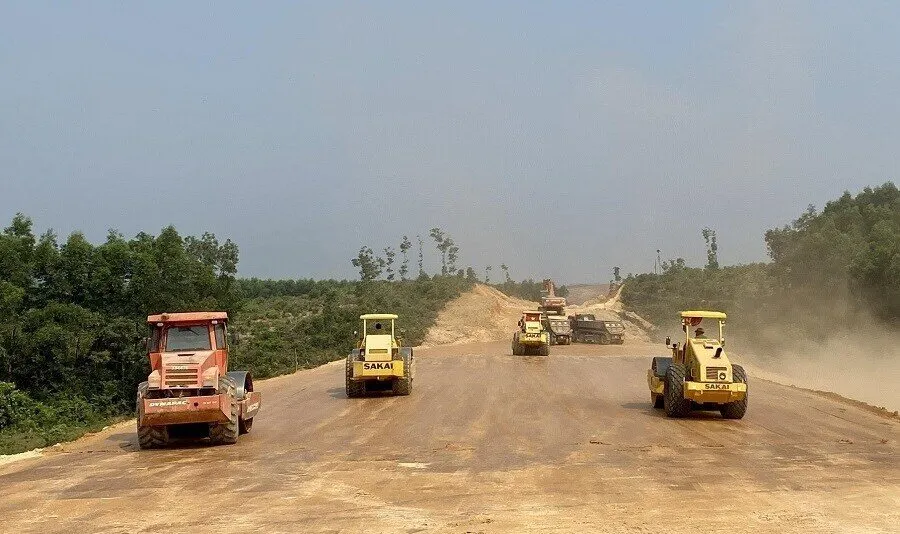

Bộ Giao thông Vận tải vừa cho biết, tính đến 20-6, toàn bộ 11/11 dự án thành phần của dự án cao tốc Bắc Nam phía Đông đã cơ bản hoàn thành công tác đo đạc, kiểm đếm lập phương án đền bù.
Đến thời điểm này, việc chi trả tiền đền bù, đủ điều kiện bàn giao mặt bằng là: 530,8 km/653,61km (đạt 81,21%).
Trong tổng số 110 khu tái định cư, đã xây dựng xong 9 khu; đang triển khai thi công 66 khu, đang lựa chọn nhà thầu 3 khu, đang khảo sát thiết kế, thẩm định phê duyệt hồ sơ thiết kế 32 khu.
Tuy nhiên, điểm vướng mắc đáng kể của dự án hiện nay là công tác di dời công trình hạ tầng kỹ thuật, trong đó, 1.248 vị trí giao cắt đường điện phải cải tạo di dời. Hiện các địa phương mới triển khai di dời là 9/128 vị trí cao thế, 36/369 vị trí trung thế, 31/751 vị trí hạ thế.
Ông Phan Quang Hiển, Phó Cục trưởng Cục Quản lý xây dựng và Chất lượng công trình giao thông, Bộ GTVT cho biết, so với giai đoạn cuối tháng 4-2020 thì đến nay, đã bàn giao thêm được khoảng 10% khối lượng, đạt trên 80%. Tuy khối lượng còn lại chỉ khoảng 19%, nhưng tập trung vào những hạng mục phức tạp như xây dựng các khu tái định cư, di dời các công trình hạ tầng kỹ thuật, là đường găng quyết định tiến độ giải phóng mặt bằng phần mặt bằng còn lại chưa bàn giao của dự án.
Bộ trưởng Bộ GTVT Nguyễn Văn Thể yêu cầu, đến hết tháng 8-2020, tất cả các vị trí không vướng về tái định cư và hạ tầng kỹ thuật phải chi trả được hết tiền cho dân, đến cuối tháng 9 phải di dời nhà cửa, dân cư, chi trả tiền cho người dân thuê nhà, bố trí chỗ ở tạm trước khi hoàn thành các khu tái định cư.
Công tác di dời công trình hạ tầng kỹ thuật trong đó các công trình truyền tải điện phấn đấu hoàn thành toàn bộ trong quý 4-2020. Trường hợp vượt quá thẩm quyền, kịp thời báo cáo Bộ và cấp có thẩm quyền để xem xét, giải quyết.
